2027年,全球数据中心建设可能迎来一轮明显提速。

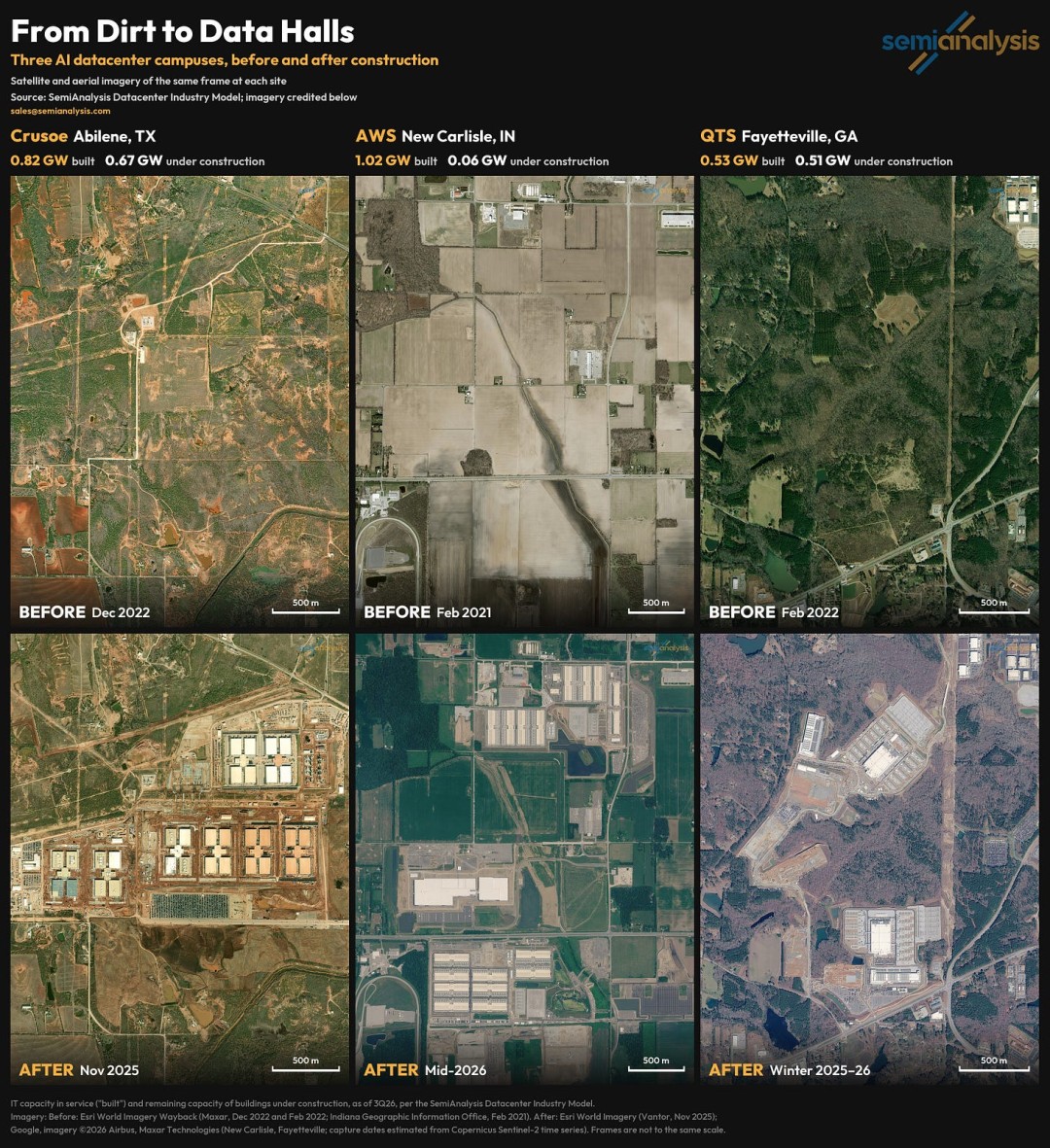

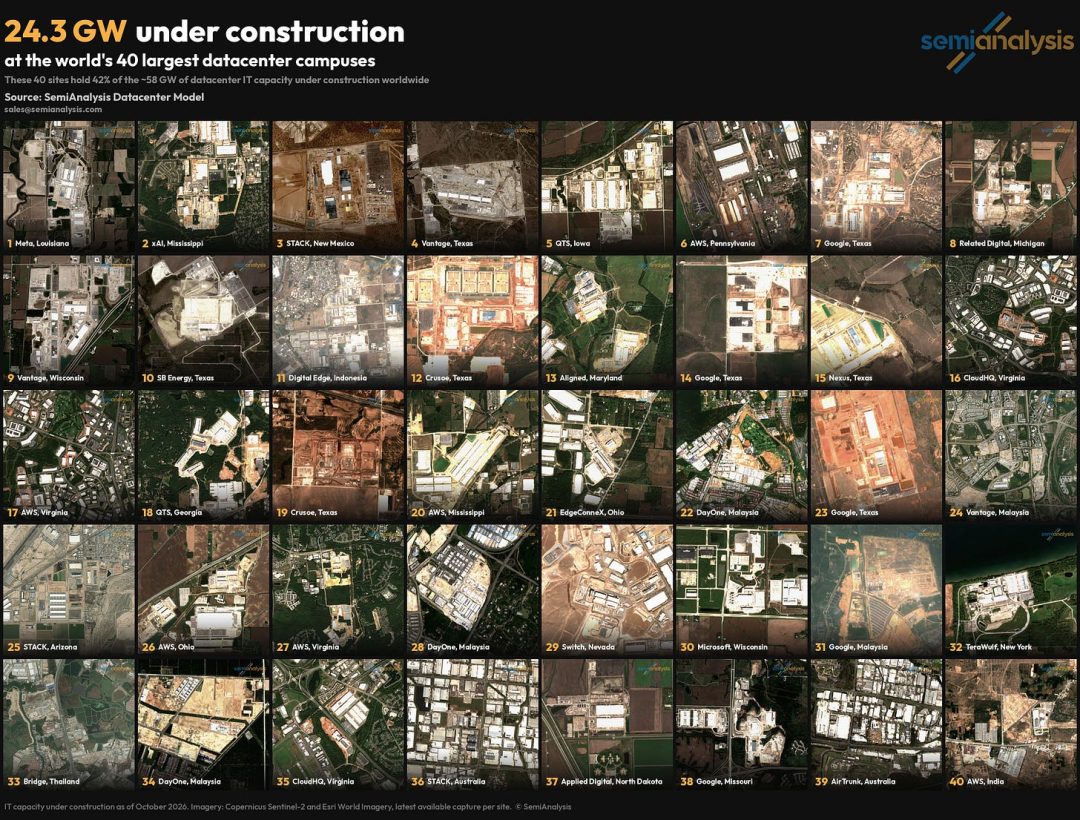

近日,SemiAnalysis发布报告《Datacenters 2027: The Year of Acceleration》,将2027年称为数据中心建设的加速之年,并将全年新增规模指向50GW。报告追踪的40个大型数据中心园区中,已有超过24GW的项目进入建设后期。这些项目大多已经完成一半以上的工程,外部冷却系统和电力设备也已安装到位。与此同时,全球还有数百个处于较成熟建设阶段的数据中心项目。
从施工现场来看,劳动力短缺、供应链延迟和融资压力仍然存在,但多个大型园区正在持续推进建设,部分项目也按照计划交付。报告以美国多个大型数据中心园区为例,指出即使存在建设约束,超大规模项目仍在陆续落地。
来源:SemiAnalysis数据中心行业模型

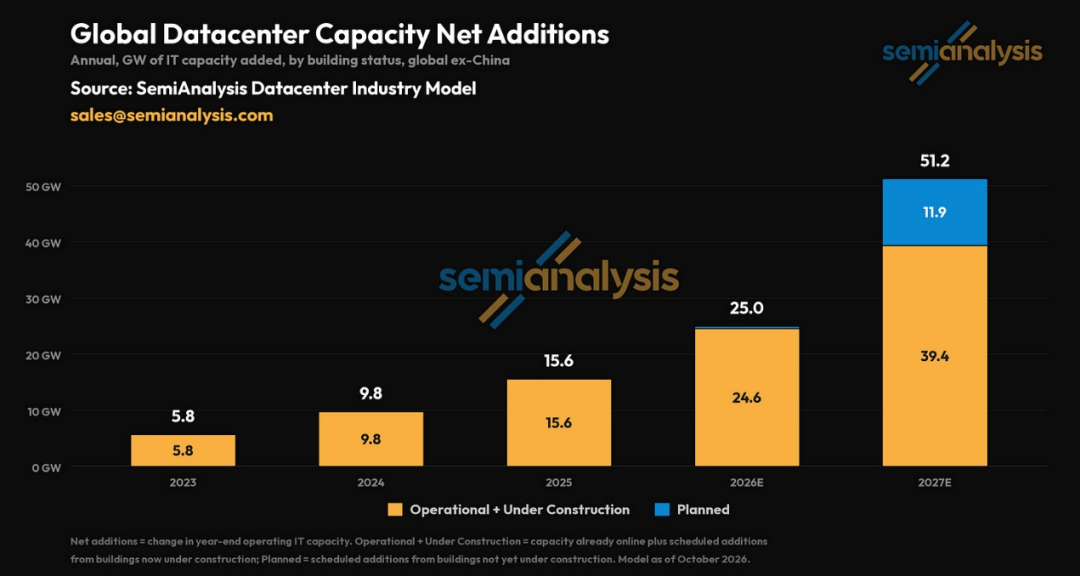

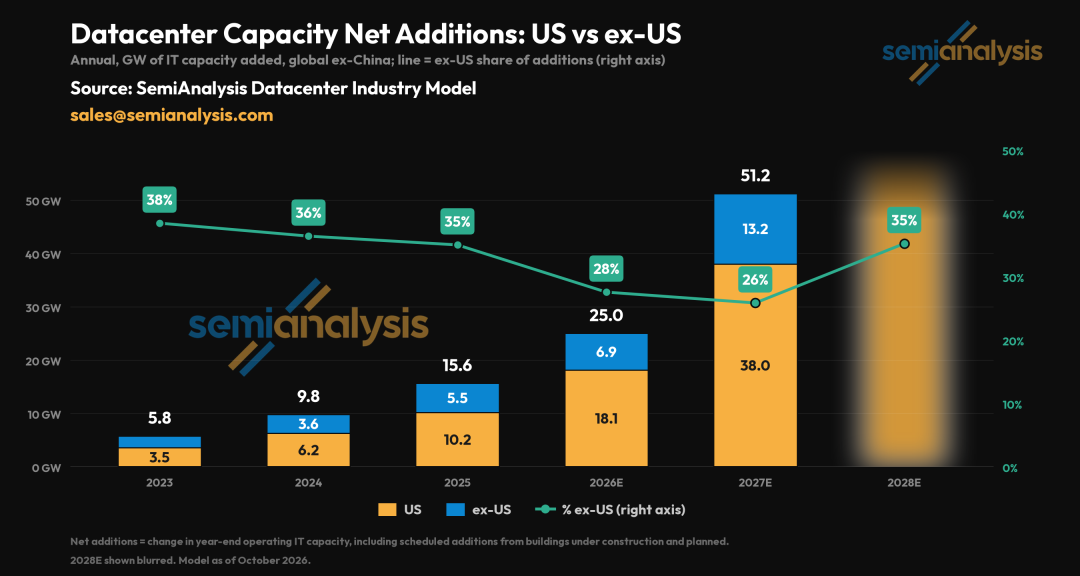

按照报告的估算,2027年全球数据中心新增规模有望达到50GW。这个数字相当于全球截至2024年累计建设的数据中心规模,意味着行业可能在一年内完成此前多年积累的建设量。
来源:SemiAnalysis数据中心行业模型
超大规模租赁合同,为扩建提供资金基础
数据中心投资金额庞大,开发商通常需要先确定客户,再投入资金推进项目。对于数百MW甚至GW级的数据中心而言,开发商在没有客户的情况下,一般只会投入项目资本的5%至10%。其余资金的落实,很大程度上取决于能否签订长期租赁合同。

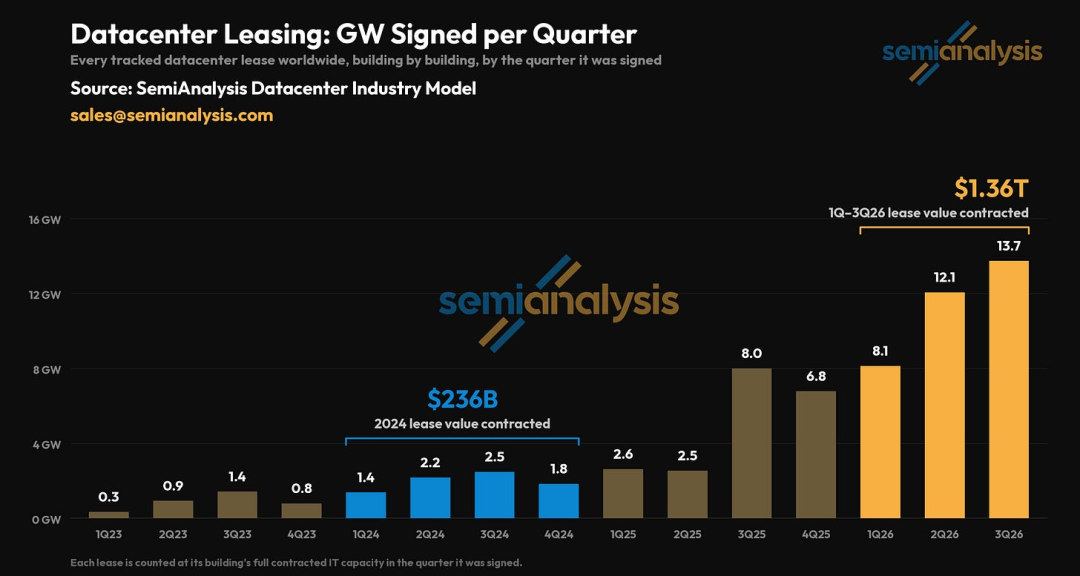

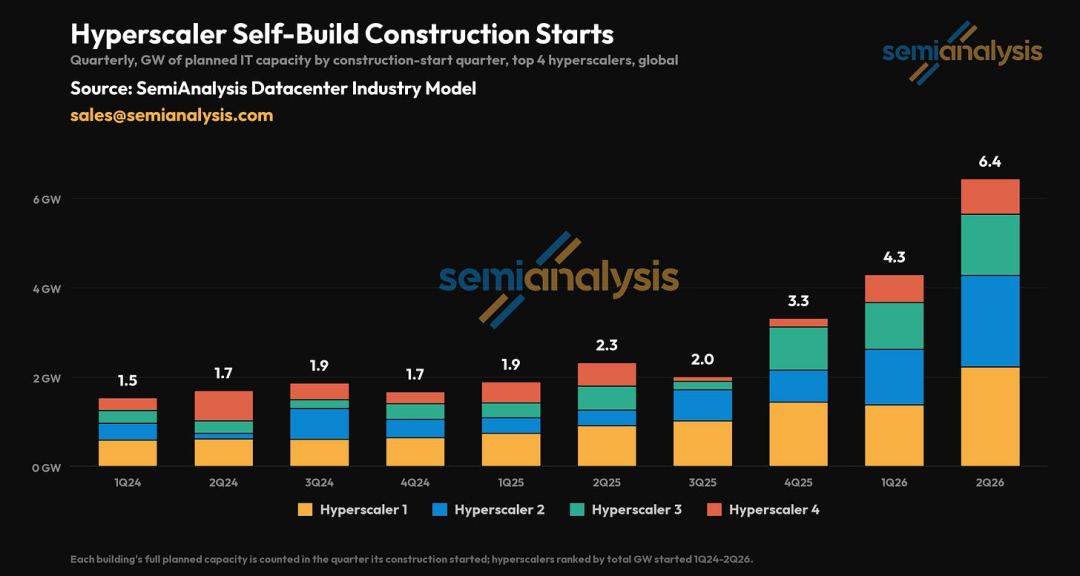

这类合同通常持续15至20年,每GW容量对应的合同总价值约为300亿至500亿美元。长期租赁合同能够为开发商提供相对稳定的收入预期,也有助于其通过债务融资推动项目落地。与此同时,美国超大规模云服务商的数据中心自建项目开工量正在快速增长,报告追踪的数据显示,这些企业每季度启动建设的容量持续攀升。
来源:SemiAnalysis数据中心行业模型
2023年至2024年,微软在数据中心租赁市场中发挥了重要作用,但随后暂停扩张,其他企业只能承接剩余需求。2025年下半年以来,市场情况明显改变。甲骨文在2025年8月至10月间,围绕三个站点签下约4.5GW的数据中心IT容量,开启了超大规模租赁交易的新阶段。
随后,Meta、亚马逊、微软、谷歌、英伟达、AMD、Anthropic和OpenAI等企业纷纷寻求GW级租赁容量,一批新型云服务商也开始签订数百MW规模的合同。截至2026年年内,相关数据中心租赁合同的签约价值超过1万亿美元。报告指出,这些合同为开发商融资提供了支撑,大部分相关债务融资也已落实,为2027至2028年的扩建提供了资金基础。
来源:SemiAnalysis数据中心行业模型
模块化建设,正在改变数据中心的交付方式
有了订单和资金,如何将项目更快建成,成为数据中心行业面临的另一项挑战。供电、劳动力、供应链和审批流程都会影响建设进度,产业链企业则开始通过简化设计、预制生产等方式提高效率。

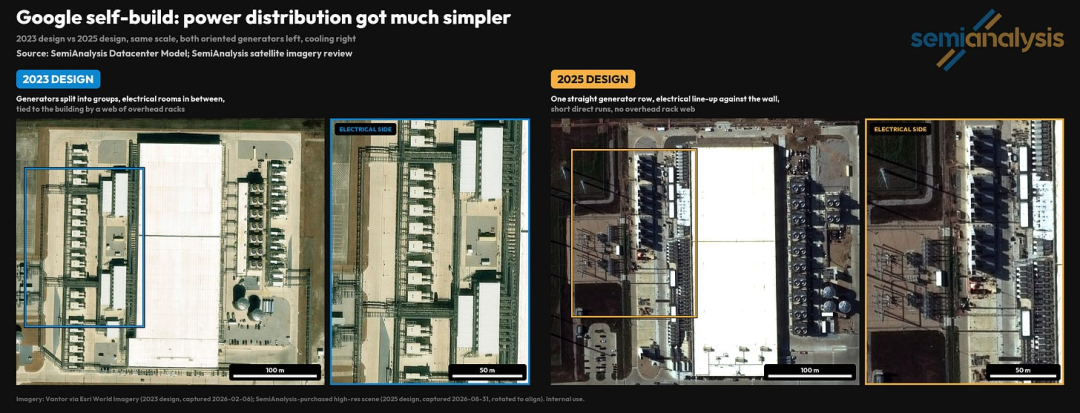

谷歌正在调整数据中心的电气架构,将部分需要在室外现场组装的电缆系统改为预制电气模块,以减少现场布线和安装工作。
来源:SemiAnalysis工业模型

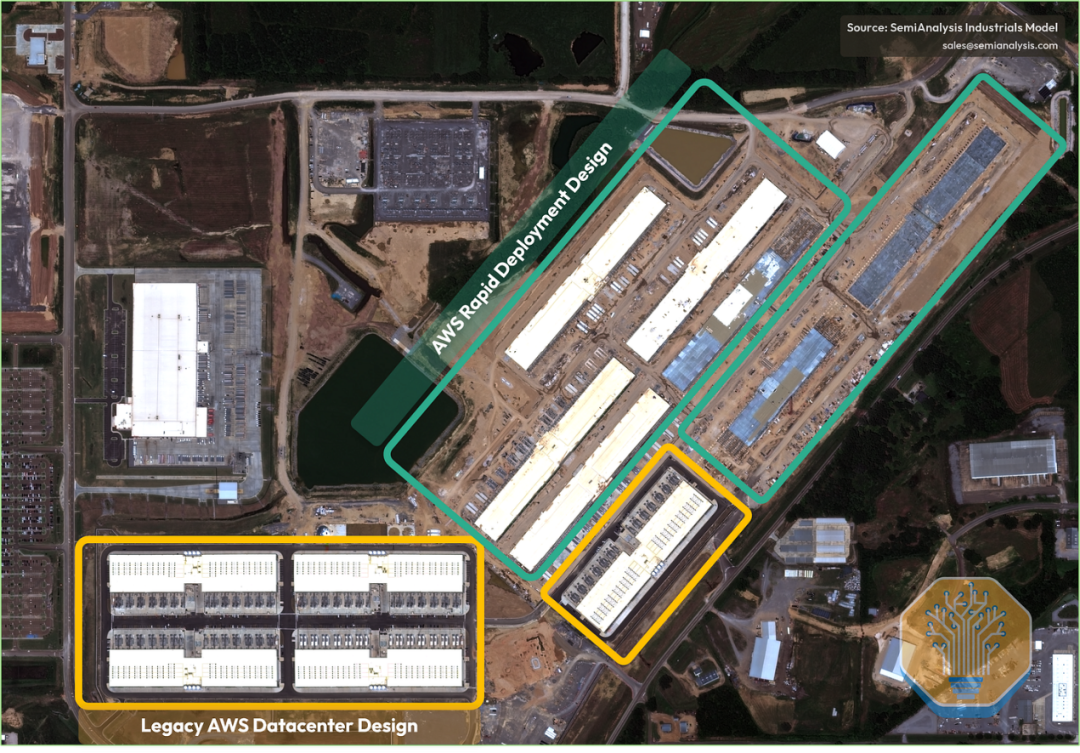

Meta采用了帐篷式设计,亚马逊则简化了建筑主体结构,并推出新的快速建设方案SAMDC。亚马逊还通过Project Houdini推进数据大厅预制,将更多建设工作提前转移到工厂完成。这些做法推动数据中心向模块化方向发展,原本需要在施工现场完成的部分工作,可以通过标准化设计和预制模块提前完成,再运往现场进行组装。相关项目的建设周期已经缩短至10个月以内,机电工程所需的现场劳动力投入也有望减少最多63%。
来源:SemiAnalysis工业模型

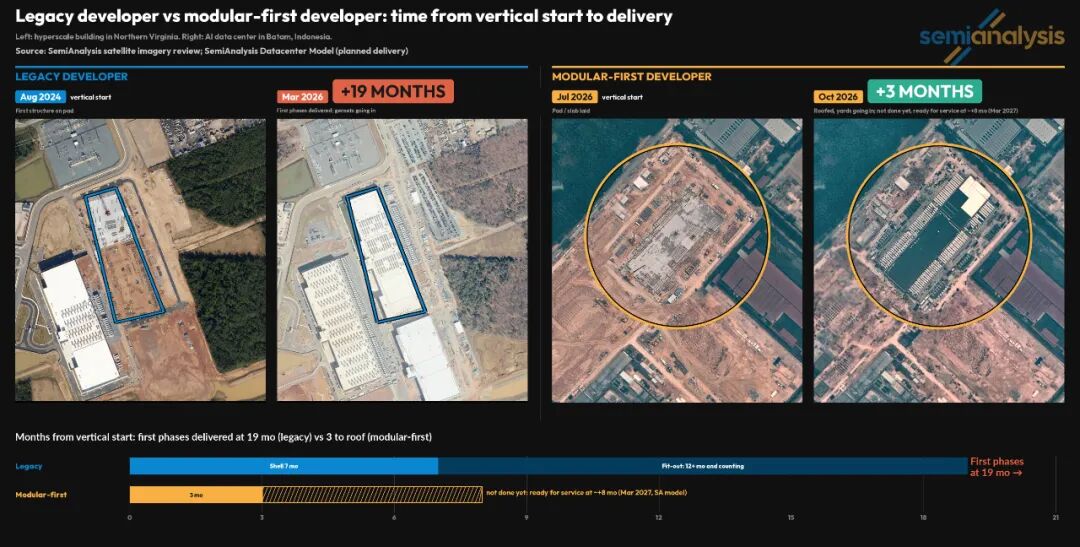

专业数据中心开发商同样在加快建设。新加坡开发商DayOne自2023年初完成首笔相关交易以来,累计签约租赁容量约3GW。传统开发商的建设周期通常超过18个月,而DayOne已将部分项目的周期压缩至约9个月,并借此获得Firmus、OpenAI和英伟达等客户的大型项目。通过工厂预制、标准化设计和简化现场施工流程,开发商能够减少对现场劳动力的依赖,加快数据中心交付。
来源:SemiAnalysis数据中心行业模型
自建电力与海外布局,拓宽扩建空间

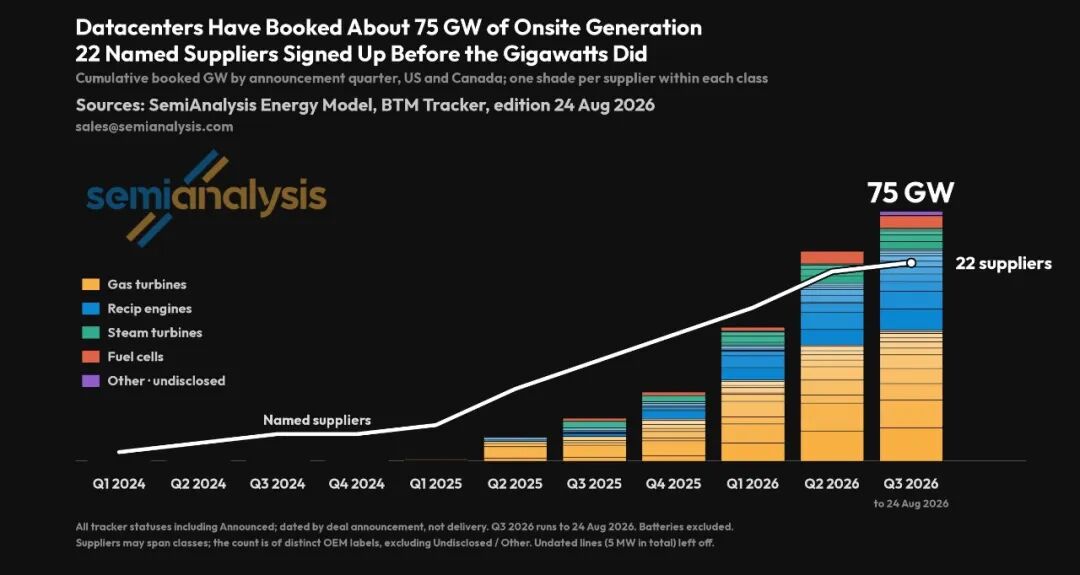

电力一直是大型数据中心建设的重要制约因素。此前,部分美国项目面临电网接入等待时间过长的问题,相关周期可能达到5至10年。为减少对电网接入进度的依赖,AI企业和超大规模云服务商开始建设自己的电力设施,也就是表后发电。
尽管传统燃气轮机制造商很快面临产能瓶颈,市场随后也出现了更多设备供应商和替代方案,包括燃料电池、卡车发动机以及翻新燃气轮机等。报告认为,随着这些供电方案进入市场,数据中心的电力供应问题已在很大程度上得到解决。
来源:SemiAnalysis能源模型
与此同时,数据中心建设正在向美国以外的地区扩展。海外项目能够帮助开发商避开部分美国市场面临的劳动力、电力和审批限制。报告预计,美国以外的数据中心建设将在2027年明显加速,并在2028年占据更高的市场份额。
来源:SemiAnalysis数据中心行业模型
数据中心扩张之后,芯片可能成为新的瓶颈
报告在开篇提出,随着数据中心建设和电力供应逐步跟上需求,内存和逻辑芯片可能在2027至2028年成为AI基础设施扩张过程中更突出的限制因素。
数据中心建设提速,将带来更多计算基础设施供给。随着可用算力增加,AI模型的运行成本有望下降,模型能力也可能继续提升,AI实验室及相关服务企业的收入增长也可能随之加快。不过,庞大的数据中心建设规模同样意味着更高的资本开支,以及对资金的持续需求。
从数据中心建设到芯片供应,AI基础设施扩张涉及多个环节。随着建设周期缩短、供电方案增加以及海外项目加快推进,全球AI算力基础设施有望进入新的扩张阶段,而内存和逻辑芯片的供应能力,也将成为后续产业发展关注的关键因素。
