大量GPU到货却无法上电!亚马逊暴露出AI算力扩张的电力瓶颈

来源:半导纵横发布时间:2026-10-26 11:15
数据中心
GPU
生成海报
各大数据中心与云巨头尽可能囤积硬件,但大量设备实质上只能在货架上积灰。

据报道,亚马逊每个月都在接收价值数十亿美元的英伟达机柜,但部分场地尚未做好部署准备,也还没有电力供给这些AI加速硬件。,

据悉,只要能够提早拿到新硬件产能,亚马逊愿意预先占用数十亿美元的现金。相关资料提及了亚马逊的机柜提前收货流程。按照该流程,仅8月,亚马逊云(AWS)就计划接收价值约50亿美元的英伟达GB300机柜;在可预见的未来,每月还将继续接收价值约30亿美元的同类型设备。亚马逊在服务器还没进入最终部署阶段,就拿到了这批专为AI推理时代打造的服务器。

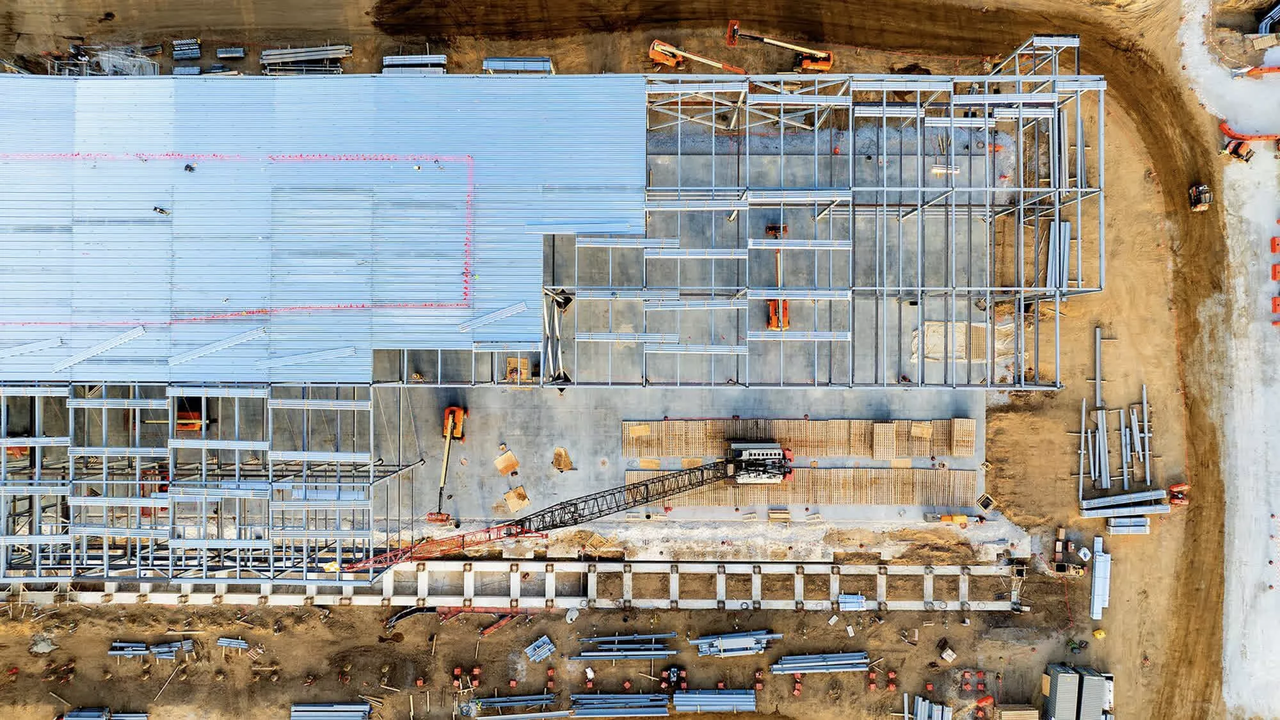

美国部分亚马逊云(AWS)设施电力不足,无法安装、启动这些服务器。这批昂贵硬件只能先存放于中转仓库,等待对应数据中心场地完工。邮件里,亚马逊某团队无奈表示,公司每月购入的这么多GPU,并没有明确的实际安装落地时间表。

亚马逊电力供给不足,正是当下愈演愈烈的 “Dark GPU” 现象的缩影。各大数据中心与云巨头尽可能囤积硬件,但大量设备实质上只能在货架上积灰,而整个IT行业其余各方却依旧面临硬件供给紧张的局面。

“Dark GPU” 问题,也给数据中心业务带来了财务压力。亚马逊的过去十二个月自由现金流在第二季度转为负值,这是2023年以来首次;公司预计该状态还会持续一段时间,今年资本支出预计将达到约2200亿美元。

亚马逊在打造AI能力、扩充数据中心规模上的投入超过所有其他超大规模云厂商,为此它也一改往日的商业惯例。在AI热潮到来之前,亚马逊云(AWS)只会在机柜完工、运抵数据中心之后才完成所有权交接。如今,这家由Jeff Bezos创立的企业,愿意提前投入数十亿美元,在供应链更早的环节锁定更多AI机柜。

亚马逊一名发言人对此做法进行辩护,称把完工机柜存放在仓库属于 “最佳商业操作”。公司预计,这套规模庞大的AI基础设施建设最终会带来可观的财务回报,因为AI是千载难逢的机遇,没有哪家IT企业承受得起错失它的代价。亚马逊CEO Andy Jassy表示,亚马逊云(AWS)过去也经历过类似阶段。

值得注意的是,今年9月美国电力设备制造商Generac向美国证监会提交文件显示,同亚马逊签订协议,向后者全资子公司Amazon.com NV Investment Holdings发行一份认股权证,赋予其以每股200.93美元的行权价格认购最多1,693,745股公司普通股的权利。其中307,954股认股权证股份立即归属,其余股份将在认股权证有效期内分批归属;归属条件取决于Generac及其全球关联公司因向亚马逊及其关联公司提供用于亚马逊数据中心的备用发电机而收到的款项总额(扣除特定抵扣项后),最高可达80亿美元。

Generac与亚马逊签署长期供应协议,预计2027年和2028年备用发电机的初始交付总额将达到24亿美元。文件称,在满足认股权证及交易协议规定的归属条件及其他特定条件的前提下,Amazon.com NV Investment Holdings可选择在2033年9月16日或之前,通过现金行权或无现金行权的方式,全部或部分行使该认股权证。
